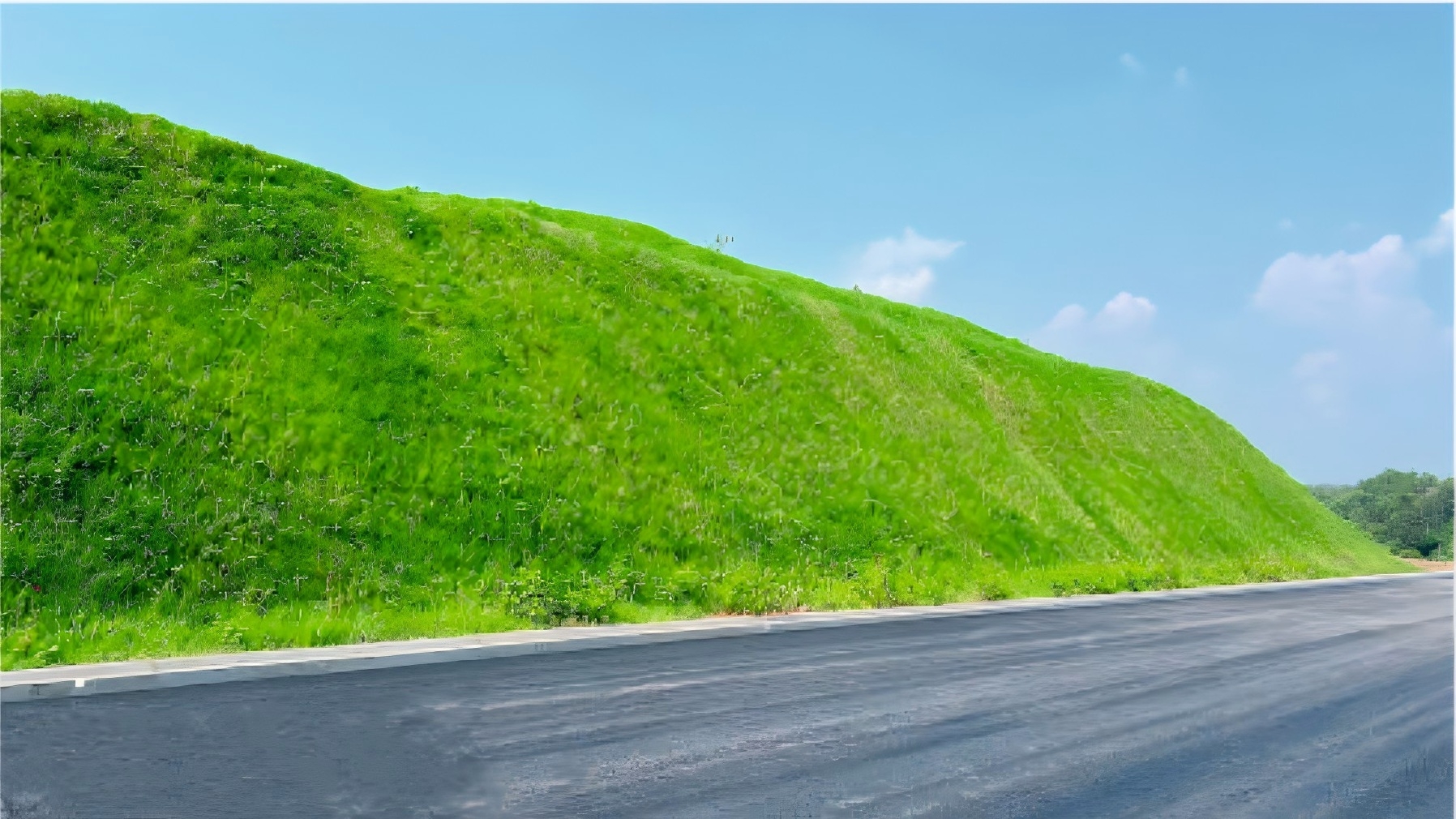

高圍堰內開挖電站基坑 黃偉攝
鐵路工程建設網訊 9月17日凌晨3點,最后一方混凝土澆注結束,這是常山江航電招賢樞紐發電站集水井混凝土施工的一幕,標志著中鐵十五局承建的該電站完成首個節點任務。
夜晚灌注集水井混凝土 呂奎元攝
招賢航電樞紐是常山江4座樞紐其中一座,2023年9月開工,主要工程由導流墻、泄洪閘、船閘、橫跨常山江人行天橋、發電站等構成,受汛期影響,施工難度和安全風險很大。該河床式發電站是樞紐的重要組成部分,設有主副廠房、主機房和裝配場。主廠房長39.75米,寬24米,建筑面積954平米。副廠房位于主廠房一端,長39.75米、寬12.88米、建筑面積512平方米。主機房長29.865米、寬24米,內設兩臺豎井貫流式水輪發電機組。裝配場位于主廠房左端,長11.865米,寬24米,是機組安裝檢修場地。電站廠房左側與泄洪閘相鄰,進廠道路位于廠房右側,從右側進入裝配場、副廠房及升壓站。在廠房進水口端設攔污柵與檢修門各一道,配有門式啟閉機一臺,1座交通橋和檢修平臺。另外,在廠房出水口處也設有一道事故檢修門,裝有臺車式啟閉機一臺。發電站施工流程最復雜,質量要求非常高。

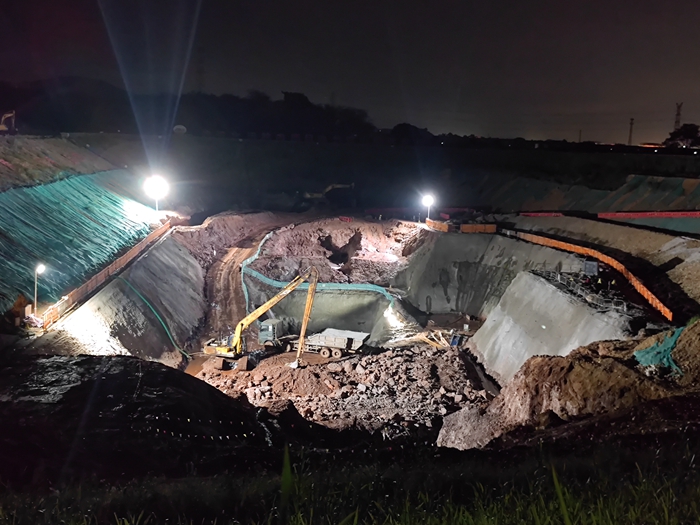

深夜的工地 贠煥軍攝
在施工中,該項目于今年4月份采取分層填筑、碾壓、鋪設土工布、鄰水面砌筑片石加固等辦法建設圍堰,利用區域內40000多立方沙土和10000多立方片石建成一座高圍堰,經受住了今年4次特大洪水的考驗。基坑開挖觸底深度垂直30多米,挖掘機、破碎機炮擊由淺入深,越后面難度越大。地下水豐富,該項目部在兩側半腰建了一個流水槽攔截大涌水,將其匯聚到水井再外排,底部的涌水則由大型抽水機階梯式24小時接力外抽,保持工作面相對干燥?;釉酵峦?,塌方的幾率越高,項目部采取掛網噴錨的辦法遏制住了塌方。隨著開挖的深入,自卸車倒運棄渣的難度漸漸增大,為解決這個問題,從出口延伸到底部一左一右兩條彎道很大的便道,一車車棄渣順利運至棄渣場。

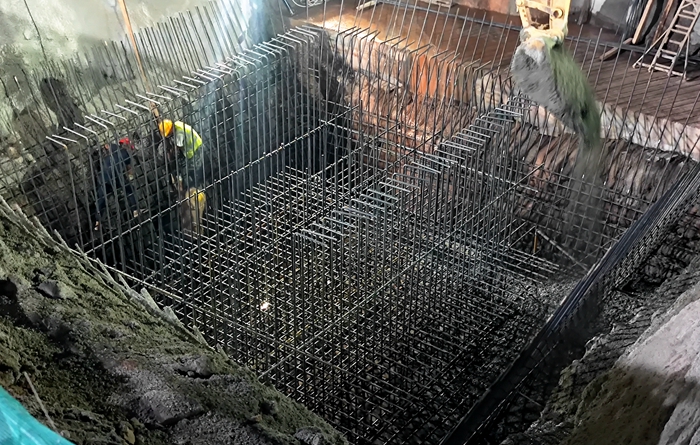

發電站最深處的集水井開挖成功后,進入鋼筋網布設、澆注混凝土工序。在現場領導督導下,采用自卸車運輸、鋼結構儲存池與長臂挖掘機靈活地傾倒混凝土辦法,合力完成長8.7米、寬7米、高1.5米、125立方的集水井混凝土澆注任務。
該發電站將進入主副廠房、裝配場等后續施工階段,項目部會根據施工進展和人員責任心、能力等情況,優化資源配置,加快進度,力爭完成年度施工計劃。
中鐵十五局常山江航電項目部 呂奎元/文 黃 偉 呂奎元 贠煥軍/圖
